Nachdem Sie nun einige Möglichkeiten zur Aktualisierung des Projektplans kennengelernt haben, werden wir nun etwas näher auf die Vergleichsmöglichkeiten der verschobenen Vorgänge eingehen.
Zunächst betrachten wird das Projekt in einer anderen Ansicht, die Verschiebungen gegenüber dem ursprünglichen Plan sichtbar macht:
Wählen Sie die Ansicht Gantt-Diagramm: Überwachung.
Aktivieren Sie mit dem Befehl Ansicht/Daten/Tabellen die Tabelle Abweichung (Abbildung 12.25).

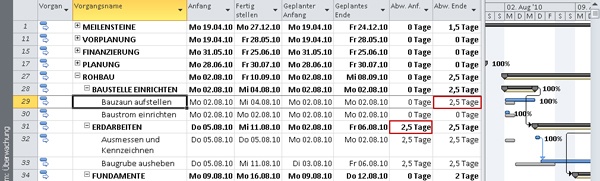

Abbildung 12.25 Die Abweichungen in der Ansicht Gantt-Diagramm: Überwachung
Der Vorgang Bauzaun aufstellen hat 2,5 Tage länger gedauert als geplant. Aus diesem Grund verschieben ...
